進入金秋9月

常州高鐵新城熱火朝天

新城建設者們攻堅克難

多個項目取得重大進展

搶時間、趕進度

為項目建設按下“加速鍵”

項目施工現場

人員器械加緊作業

一片忙碌火熱的景象

各重點項目朝著年底目標不斷沖刺

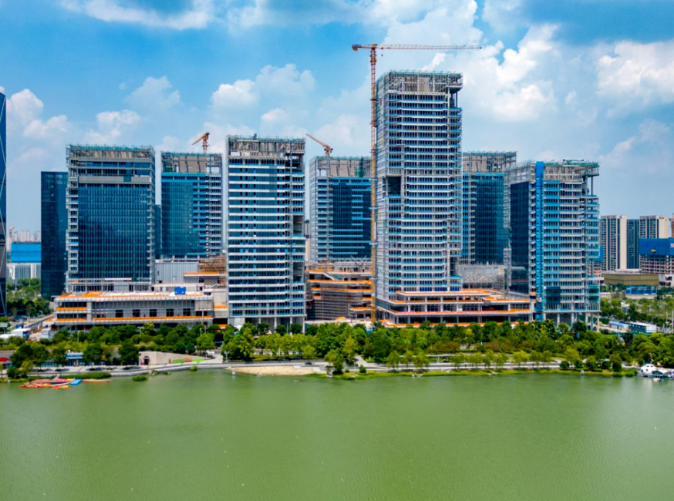

  星耀城

  星耀城位于高鐵新城核心區,總建筑面積約55萬㎡,是全市目前在建體量最大的綜合體項目,未來將建成集新城吾悅廣場、索菲特酒店、5A甲級辦公樓于一體的智慧·生態·活力·共享總部集聚區。

  工程進度:屋面工程完成70%,地下室地坪樣板完成;幕墻龍骨基本完成,幕墻玻璃安裝完成75%;機電整體完成85%,正式電已通,夜景照明管線及開關電源安裝完成50%,智能化施工完成25%;3#辦公塔樓及商業裙房裝修整體完成30%。

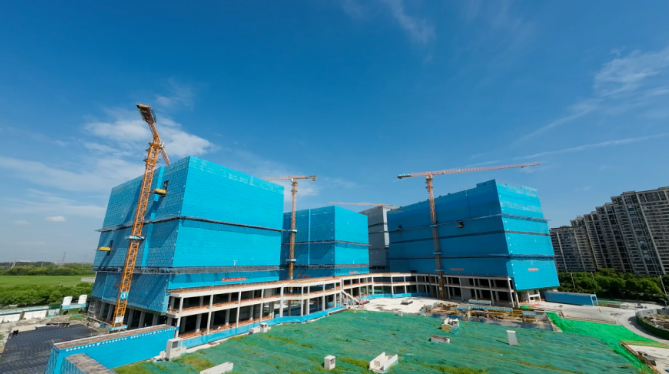

  科創水鎮二期

  科創水鎮二期定位于綜合性產業園區,總建筑面積約27.66萬㎡。園區以工業研發、產業辦公、商服配套為主,未來將建成集高端企業總部、零碳創新中心、產業發展中心、交流體驗中心、公共管理和服務等多功能于一體的花園式創新產業園區。

  工程進度:1號樓屋面構架澆排架基本拆除;3號樓主體結構封頂; 3號樓頂板保溫施工完成60%,地下室非人防區3號樓下地庫消防噴淋安裝,中節能主管安裝焊接,人防區橋架安裝。

  創智大廈

  創智大廈位于高鐵新城核心總部經濟區,緊靠新北區政府,總建筑面積約6.1萬㎡。項目以5A級標準打造,集智慧、環保、綠色、低碳要素為一體,與周邊樓宇形成協同發展的產業格局。

  工程進度:道路雨污水完成100%,綠化完成100%,景觀鋪裝完成95%,整體即將竣備驗收。

  國際人才廣場諾富特酒店

  國際人才廣場毗鄰星耀城,近享雙軌交匯,總建面約9.3萬㎡,分設3棟塔樓和商業裙樓,是集國際人才公寓、國際科創中心、國際特色街區為一體的綜合配套空間,將打造成為高鐵新城核心區人才匯聚之地、價值實現之地。

  酒店工程進度:9月10日,諾富特酒店樣板房施工正式啟動,施工周期約為45天,預計10月25日完工。目前已經開始基層施工。

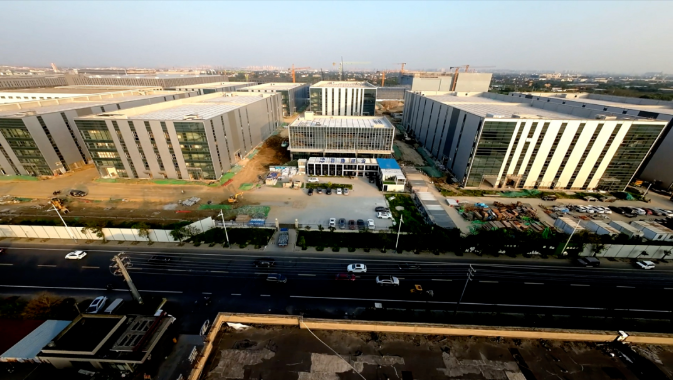

  高新·奔牛智造港

  高新·奔牛智造港定位于一新兩智產業集群,創新多元功能總部。占地面積約13.3萬㎡,總建筑面積約17.1萬m²,由4棟二層廠房、1棟配套用房和5棟三層廠房組成。

  工程進度:土建整體施工中,3#、5#、8#、9#、10#、11#房窗扇安裝完成80%,7#房一層鋁板安裝完成80%,一層玻璃安裝完成80%,6號房窗扇安裝完成30%。

  高新·薛家精創產業園

  項目總投資約3.46億,總占地面積6.17萬㎡,總建筑面積約8萬㎡,涵蓋了新建廠房、研發中心、配套設施等多個方面。

  工程進度:1#基礎完成62%,2#基礎完成42%,4#基礎完成67%。

  第二工人文化宮

  項目位于常州高鐵新城核心區總投資6億元,總建筑面積約6.4萬平方米,配備先進的健身運動設施,并配有大講堂、培訓室、服務大廳、職工書屋等設施,建成后將成為職工精神文化陣地。

  工程進度:1、支護施工完成比例80.71%;三軸內插H型鋼完成比例100%;2、樁基施工完成比例9.35%;3、土方施工:現場土方開挖完成總量的35%。

  新龍湖足球公園

  公園位于常州高鐵新城核心區范圍內,總面積約為160畝,包括6片11人制標準足球場、2片8人制足球場、2片籃球場和標準跑道等休閑健身運動場地,將極大完善城市功能,成為常州體育文化事業和足球振興發展的重要一環。

  工程進度:整體施工已完工,進入竣備驗收階段。

  新龍湖公園改造

  公園位于新北區政府南側,總面積約36萬平方米。該園以文化、科創為核心,打造現代氣息與江南文化相結合的特色濱水景觀。

  工程進度:已完成湖東側新增綠道開挖400米、混凝土基層澆筑400米;湖西側新增綠道開挖200米。

沖刺四季度,決勝全年紅

常州高鐵新城將

積極搶抓項目建設黃金期

持續掀起項目建設熱潮

努力以項目建設的快速發展

實現區域經濟發展的“全年紅”
